Combien de temps dure un chantier de béton ciré ? Délais réels 2026

Publié par alinber ·

Combien de temps dure un chantier de béton ciré ? C’est la deuxième question que l’on me pose, juste après le prix. Et c’est normal : quand on refait le sol d’un séjour ou la douche de la salle de bain, on a besoin de savoir combien de jours on vivra au ralenti. Après seize ans de chantiers en Provence-Alpes-Côte d’Azur, de Marseille à Aix-en-Provence, du Var au Vaucluse, je peux vous donner des durées honnêtes — celles que j’annonce à mes clients avant de commencer, et que je tiens.

La réponse courte : comptez 4 à 6 jours de présence sur place pour un chantier courant, et 21 jours avant le plein usage de la surface. La réponse longue, avec le détail phase par phase et les facteurs qui allongent ou raccourcissent le délai, c’est tout l’objet de ce guide.

Durée d’un chantier béton ciré : les chiffres à retenir

Un chantier de béton ciré se compte en deux temps qu’il ne faut jamais confondre. Le premier, c’est la durée d’intervention : le nombre de jours pendant lesquels l’artisan est chez vous. Le second, c’est le délai de séchage à cœur : le temps qu’il faut au matériau pour atteindre sa résistance définitive, une fois l’artisan reparti.

La confusion entre les deux est la première source de déception. Un client à qui l’on annonce « cinq jours » pense parfois pouvoir remettre sa machine à laver en place le sixième jour. Ce n’est pas le cas, et forcer cette étape est la meilleure façon d’abîmer un sol tout neuf.

Les 7 phases d’un chantier, jour par jour

Voici le déroulé réel d’un chantier type : un sol de séjour de 30 m² en intérieur, sur chape béton saine. C’est le cas de figure le plus fréquent, et il sert de base à tous les autres.

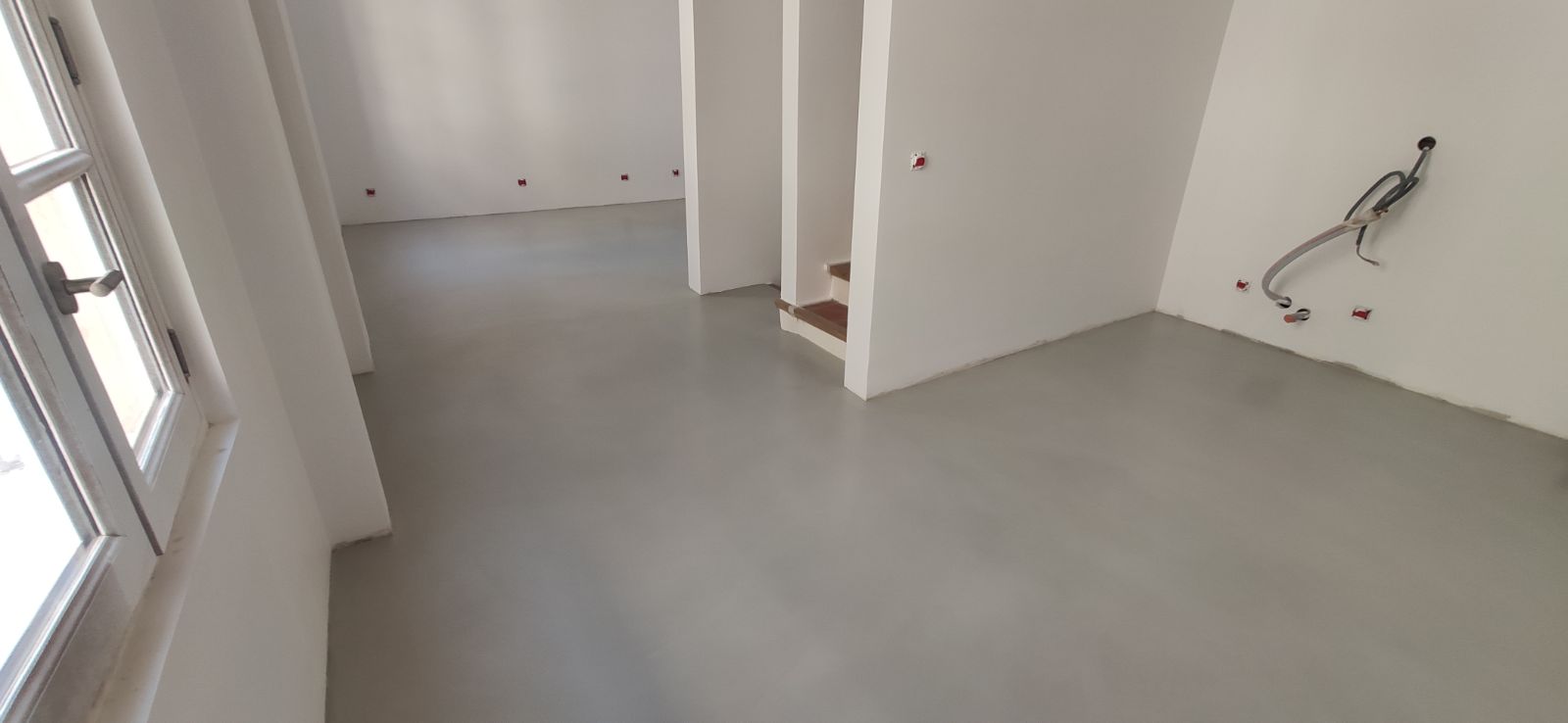

Chantier de béton ciré en cours dans une maison en rénovation : sol fraîchement taloché, murs en attente de finition et boîtiers électriques encore apparents — BTONBYSANDRA en PACA
Un chantier en cours : le sol est posé, la maison n’est pas encore rendue. C’est entre ces deux moments que se joue la durée réelle d’un chantier.
Chantier béton ciré : les 7 phases, jour par jour Exemple d’un sol de 30 m² en intérieur · artisan Marius Aurenti 1Visite techniqueJ-30 à J-15Mesure du support, taux d’humidité,devis détaillé et choix de teinte.2Préparation du supportJour 1Ponçage, dépoussiérage, rebouchage,traitement des fissures.3Primaire d’accrochageJour 1 (soir)Application du primaire.Séchage 4 à 12 h selon le support.4Couches de fondJours 2 et 3Deux passes de mortier fin,12 à 24 h de séchage entre chaque.5Couches de finitionJours 3 et 4Deux passes à la taloche inox,c’est là que naît la matière.6Protection (vernis / cire)Jours 4 et 5Deux à trois couches de protection,6 à 12 h entre chaque passe.7Séchage et remise en serviceJours 6 à 21Marche légère à 48 h, meubles à 7 j,plein usage et eau à 21 j. BTONBYSANDRA · Délais réels de chantier · PACA btonbysandra.fr — 06 52 77 27 97
Infographie : les 7 phases d’un chantier béton ciré, jour par jour — BTONBYSANDRA 2026

L’infographie ci-dessus résume le rythme général. Reprenons chaque phase en détail, car c’est dans ces détails que se jouent les dépassements de délai.

Phase 1 — La visite technique (J-30 à J-15)

Avant tout devis sérieux, je me déplace. Je mesure la surface réelle, je vérifie la planimétrie du support, je teste le taux d’humidité résiduelle de la chape, et je repère les points singuliers : seuils de porte, passages de gaines, angles rentrants, raccords avec un autre revêtement. Cette visite dure une heure. Elle ne coûte rien et elle évite 90 % des mauvaises surprises.

C’est aussi le moment où l’on choisit la teinte, sur échantillon et sous la lumière réelle de la pièce. Comptez une à deux semaines entre cette visite et le début du chantier, le temps de commander les produits Marius Aurenti à la teinte retenue.

Phase 2 — La préparation du support (jour 1)

C’est la phase qu’on aimerait raccourcir, et c’est justement celle qu’il ne faut jamais bricoler. Ponçage mécanique, aspiration complète, rebouchage des épauffrures, traitement des fissures avec un pontage armé si nécessaire. Sur un sol sain, une journée suffit. Sur un carrelage à recouvrir ou un ancien parquet, comptez une demi-journée à une journée de plus.

Un support mal préparé ne se voit pas le jour de la livraison. Il se voit six mois plus tard, sous forme de faïençage ou de décollement. C’est la première cause de sinistre sur ce type de revêtement.

Phase 3 — Le primaire d’accrochage (fin du jour 1)

Le primaire crée le lien chimique entre le support et le béton ciré. Son temps de séchage varie de 4 à 12 heures selon la porosité du support et l’hygrométrie ambiante. On l’applique donc en fin de journée, pour qu’il travaille pendant la nuit. C’est un exemple typique de délai incompressible : rien ne sert de vouloir gagner deux heures ici.

Phase 4 — Les couches de fond (jours 2 et 3)

Deux passes de mortier fin, appliquées à la lisseuse, avec 12 à 24 heures de séchage entre chacune. Ces couches donnent la planimétrie et l’accroche mécanique. Elles sont invisibles au final, mais elles conditionnent la résistance de l’ensemble.

En hiver, dans une pièce non chauffée, ce séchage peut passer à 36 heures. En plein été sous le mistral, il peut au contraire s’accélérer au point qu’il faille ralentir volontairement le processus — j’y reviens plus bas.

Phase 5 — Les couches de finition (jours 3 et 4)

Deux passes fines à la taloche inox. C’est ici que la matière apparaît : les nuages, les variations de teinte, l’effet de main. C’est le moment le plus technique du chantier et celui qui ne se rattrape pas. Chaque passe demande 6 à 12 heures de séchage, puis un léger ponçage d’égalisation.

Phase 6 — La protection (jours 4 et 5)

Deux à trois couches de vernis polyuréthane bi-composant ou de cire, selon l’usage de la pièce. Une salle de bain et une terrasse reçoivent systématiquement trois couches. Un mur de chambre peut se contenter de deux. Entre chaque passe, 6 à 12 heures.

La dernière couche de protection marque la fin de mon intervention. À partir de là, le chantier vous appartient — mais il n’est pas terminé pour autant.

Phase 7 — Le séchage à cœur (jours 6 à 21)

La protection continue de polymériser pendant trois semaines. Pendant cette période, la surface paraît parfaitement sèche et dure au toucher, mais elle n’a pas encore atteint sa résistance finale à l’abrasion et à l’eau. Le calendrier de remise en service est simple et je vous le laisse par écrit à la fin du chantier :

.bbs-cta-inline a{text-decoration:none;}@media(max-width:600px){.bbs-cta-inline{padding:24px 20px;}.bbs-cta-inline .bbs-cta-btn{display:block;width:100%;box-sizing:border-box;text-align:center;}.bbs-cta-inline .bbs-cta-tel{display:block;width:100%;text-align:center;padding:14px 4px 0;}}

Votre support est-il prêt ?

C’est le support qui commande le calendrier, pas la surface. Humidité, fissures, planéité : je les mesure à la visite technique, et c’est à ce moment-là seulement qu’un planning devient fiable.

Demander une visite technique ou appelez le 06 52 77 27 97

Visite technique offerte · Devis gratuit sous 48 h · Sans engagement

Combien de jours selon votre chantier ?

Toutes les pièces ne demandent pas le même temps. Une douche italienne, plus petite qu’un séjour, prend pourtant presque autant de jours à cause du système d’étanchéité sous carrelage à poser en amont et des nombreux points singuliers à traiter.

Combien de jours prévoir selon le chantier ? Durée de présence de l’artisan, hors séchage final à cœur (21 jours) 0 j2 j4 j6 j8 j10 j12 j14 jPlan de travail cuisine (4 m²)2 à 4 joursDouche italienne complète4 à 6 joursSalle de bain (8 m²)4 à 7 joursSol séjour 30 m²5 à 8 joursSol maison 80 m²8 à 12 joursTerrasse extérieure 40 m²6 à 10 joursDans tous les cas : marche légère à 48 h, meubles à 7 jours, contact avec l’eau à 21 jours BTONBYSANDRA · Planifier son chantier · PACA btonbysandra.fr — 06 52 77 27 97
Infographie : durée d’intervention selon le type de chantier — BTONBYSANDRA 2026

Le tableau ci-dessous reprend les mêmes données, avec les particularités de chaque configuration.

Type de chantierInterventionPlein usagePoint de vigilance
Plan de travail cuisine (4 m²)2 à 4 jours21 joursDépose et repose de l’évier à coordonner
Douche italienne complète4 à 6 jours21 joursÉtanchéité SPEC obligatoire avant béton ciré
Salle de bain (8 m²)4 à 7 jours21 joursPrévoir une douche de secours dans le logement
Sol séjour (30 m²)5 à 8 jours21 joursPièce inaccessible pendant toute la durée
Sol maison (80 m²)8 à 12 jours21 joursChantier en deux zones si vous restez sur place
Terrasse extérieure (40 m²)6 à 10 jours21 joursMétéo : report en cas de pluie ou de gel
Mur ou crédence (10 m²)3 à 5 jours14 joursDélai plus court car pas de charge au sol

Les 6 facteurs qui allongent un chantier

1. L’état du support

Une chape neuve et plane se prépare en une journée. Un carrelage à recouvrir, un ancien lino ou un parquet flottant demandent une à deux journées supplémentaires de préparation. C’est le premier poste de variation, et il est évaluable dès la visite technique.

2. L’humidité résiduelle

Sur une chape récente, il faut compter environ une semaine de séchage par centimètre d’épaisseur avant de pouvoir intervenir. Une chape de 6 cm coulée en juin ne sera pas prête avant fin juillet. Je mesure systématiquement à la bombe à carbure : au-dessus de 3 % d’humidité, je ne pose pas.

3. La saison et le climat

En PACA, l’été pose un problème inverse de celui qu’on imagine : il fait trop chaud et trop sec. Au-dessus de 30 °C, les couches de fond peuvent sécher trop vite en surface et créer des tensions. On travaille alors tôt le matin, volets fermés, parfois en humidifiant l’ambiance. À l’inverse, en dessous de 10 °C, les temps de séchage s’allongent de 30 à 50 %.

Sur une terrasse ou une plage de piscine, une averse impose un report pur et simple. C’est pourquoi je planifie les chantiers extérieurs entre avril et octobre, en gardant toujours une journée tampon dans le planning.

4. La complexité géométrique

Un rectangle vide se traite vite. Une pièce avec un îlot central, trois seuils de porte, un escalier et des niches demande beaucoup plus de temps par mètre carré. Les angles, les nez de marche et les raccords représentent souvent 40 % du temps de finition sur seulement 10 % de la surface.

5. Le nombre de couleurs et l’effet recherché

Une teinte unie s’applique en deux passes. Un effet nuagé marqué, un dégradé ou l’intégration de pigments demandent une passe supplémentaire et un travail plus lent. Comptez une demi-journée à une journée de plus.

6. La coordination avec les autres corps d’état

Sur une rénovation complète, le béton ciré arrive en fin de chantier, après le plombier et l’électricien mais avant la pose des meubles. Si le plombier prend trois jours de retard, je les prends aussi. C’est la raison pour laquelle j’appelle toujours les autres intervenants une semaine avant ma date de début.

Peut-on vivre chez soi pendant les travaux ?

Dans la plupart des cas, oui — à condition d’accepter quelques contraintes. Le béton ciré Marius Aurenti est un produit à base d’eau, sans solvant agressif : il n’y a pas d’odeur forte ni de vapeurs nocives, contrairement à certaines résines époxy. Vous pouvez rester dans le logement.

En revanche, la pièce traitée est totalement inaccessible pendant toute la durée du chantier, séchage compris. Pour une salle de bain unique, il faut prévoir une solution de repli pendant une semaine. Pour un sol de maison entière, je travaille souvent en deux zones successives : on déménage dans une moitié, puis dans l’autre. Le chantier dure plus longtemps au total, mais le logement reste habitable.

Le ponçage de préparation génère de la poussière : je travaille avec une aspiration à la source et je bâche les ouvertures, mais un nettoyage de fin de chantier reste nécessaire dans les pièces voisines.

Un chantier à caler dans votre calendrier ?

Mieux vaut en parler tôt : les dates se réservent, et certaines saisons se remplissent plus vite que d’autres. Un appel suffit pour savoir où on en est.

Parler de mon planning ou appelez le 06 52 77 27 97

Visite technique offerte · Devis gratuit sous 48 h · Sans engagement

Quel délai avant de commencer ? Anticipez la saison

Le délai entre votre demande de devis et le début effectif du chantier varie fortement selon la période. En PACA, la demande est très saisonnière :

Si vous visez une terrasse prête pour l’été prochain, le bon moment pour demander un devis se situe entre janvier et mars. Vous aurez le choix des dates, et la météo de printemps est idéale pour les temps de séchage.

Les 5 erreurs qui font déraper le planning

Mon engagement sur les délais

Sur chaque devis, j’indique une date de début, un nombre de jours d’intervention et une date de remise en service complète. Ces trois informations sont écrites noir sur blanc, pas estimées à l’oral. C’est un point que je vous invite à vérifier chez n’importe quel artisan que vous consultez : un devis qui ne mentionne aucun délai est un devis incomplet.

Je travaille avec une équipe d’applicateurs formés Marius Aurenti, ce qui me permet de tenir ces plannings même en pleine saison, sur l’ensemble de la région — Marseille, Aix-en-Provence, Toulon, Avignon, Montpellier et les communes environnantes.

Pour aller plus loin, vous pouvez consulter notre guide des prix du béton ciré 2026, notre article sur les 8 critères pour choisir son artisan, ou parcourir la galerie de nos réalisations.

Une question sur votre projet ?

Dites-moi la pièce, la surface et l’état du sol actuel : je vous donne une fourchette honnête, et la visite technique la transforme en date ferme.

Recevoir mon devis ou appelez le 06 52 77 27 97

Visite technique offerte · Devis gratuit sous 48 h · Sans engagement

Questions fréquentes sur les délais

Combien de temps faut-il pour poser du béton ciré sur 30 m² ?

Comptez 5 à 8 jours d’intervention pour un sol de 30 m² sur support sain, puis 21 jours avant le plein usage. La marche légère est possible dès 48 heures après la dernière couche de protection, et les meubles peuvent revenir au bout de 7 jours.

Quel est le temps de séchage du béton ciré ?

Chaque couche sèche en 6 à 24 heures selon sa nature et l’hygrométrie. Le séchage à cœur de la protection, lui, demande 21 jours. Pendant cette période la surface paraît sèche mais n’a pas encore atteint sa résistance définitive à l’eau et à l’abrasion.

Peut-on marcher sur un béton ciré le lendemain ?

Non. Il faut attendre 48 heures après la dernière couche de protection pour une marche légère, pieds nus ou en chaussons. Marcher trop tôt laisse des marques définitives dans la protection encore souple.

Le béton ciré se pose-t-il plus vite qu’un carrelage ?

L’intervention est comparable en durée, mais le béton ciré évite la dépose de l’ancien revêtement et l’évacuation des gravats quand on recouvre un carrelage existant. Sur une rénovation, on gagne souvent deux à trois jours et beaucoup de nuisances.

Peut-on faire poser du béton ciré en hiver ?

Oui en intérieur, à condition que la pièce soit chauffée et maintenue au-dessus de 10 °C. Les temps de séchage s’allongent de 30 à 50 %, il faut donc prévoir un à deux jours de plus. En extérieur, on évite la période de gel.

Un projet à planifier cette année ?

Visite technique offerte • Devis gratuit sous 48h • Plus de 200 chantiers réalisés

📞 06 52 77 27 97 ✉️ Demander un devis
{"@context":"https://schema.org","@type":"FAQPage","mainEntity":[{"@type":"Question","name":"Combien de temps faut-il pour poser du béton ciré sur 30 m² ?","acceptedAnswer":{"@type":"Answer","text":"Comptez 5 à 8 jours d’intervention pour un sol de 30 m² sur support sain, puis 21 jours avant le plein usage. La marche légère est possible dès 48 heures après la dernière couche de protection, et les meubles peuvent revenir au bout de 7 jours."}},{"@type":"Question","name":"Quel est le temps de séchage du béton ciré ?","acceptedAnswer":{"@type":"Answer","text":"Chaque couche sèche en 6 à 24 heures selon sa nature et l’hygrométrie. Le séchage à cœur de la protection, lui, demande 21 jours. Pendant cette période la surface paraît sèche mais n’a pas encore atteint sa résistance définitive à l’eau et à l’abrasion."}},{"@type":"Question","name":"Peut-on marcher sur un béton ciré le lendemain ?","acceptedAnswer":{"@type":"Answer","text":"Non. Il faut attendre 48 heures après la dernière couche de protection pour une marche légère, pieds nus ou en chaussons. Marcher trop tôt laisse des marques définitives dans la protection encore souple."}},{"@type":"Question","name":"Le béton ciré se pose-t-il plus vite qu’un carrelage ?","acceptedAnswer":{"@type":"Answer","text":"L’intervention est comparable en durée, mais le béton ciré évite la dépose de l’ancien revêtement et l’évacuation des gravats quand on recouvre un carrelage existant. Sur une rénovation, on gagne souvent deux à trois jours et beaucoup de nuisances."}},{"@type":"Question","name":"Peut-on faire poser du béton ciré en hiver ?","acceptedAnswer":{"@type":"Answer","text":"Oui en intérieur, à condition que la pièce soit chauffée et maintenue au-dessus de 10 °C. Les temps de séchage s’allongent de 30 à 50 %, il faut donc prévoir un à deux jours de plus. En extérieur, on évite la période de gel."}}]}
